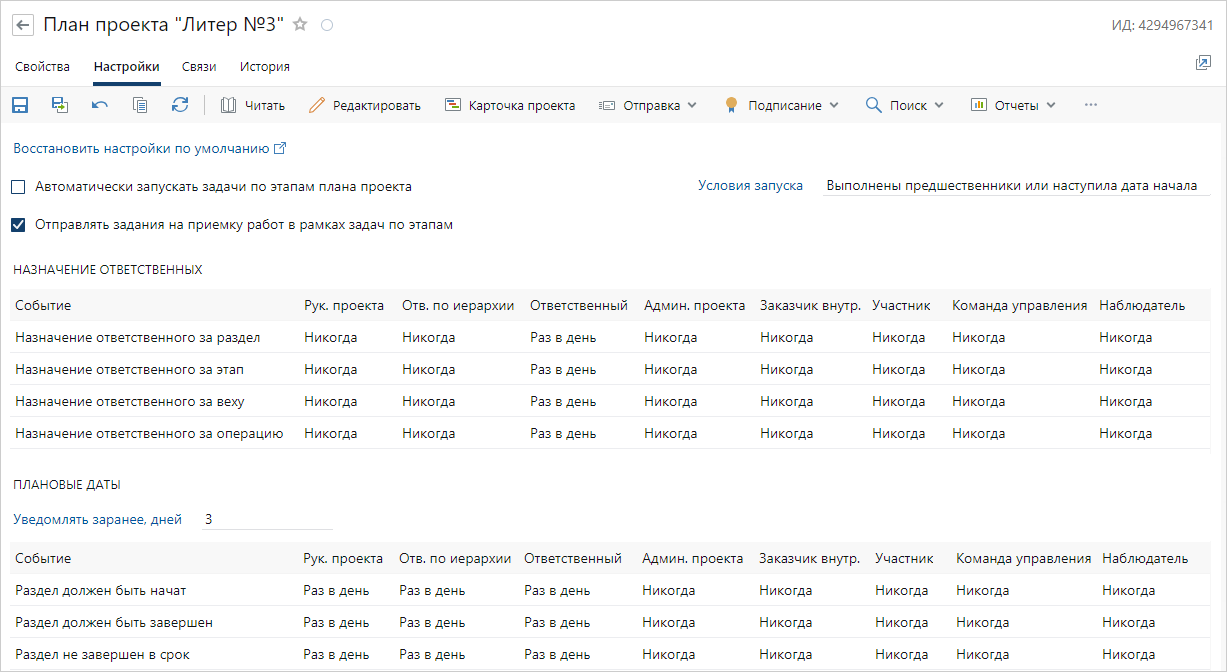

Для плана проекта на вкладке «Настройки» можно задать:
•автоматическую отправку задач по этапам;
•отправку заданий на приемку работ по этапам;
•отправку уведомлений участникам о значимых событиях плана.
Настройки можно изменить, если у вас есть права на изменение плана.
Установите флажок Автоматически запускать задачи по этапам плана проекта, чтобы по каждому этапу плана со статусом Не начат или В работе ответственному за этап автоматически отправлялась задача. В поле Условие запуска выберите условие для отправки задачи: •Наступила дата начала этапа. Задача отправляется в соответствии с плановой датой начала этапа, независимо от того, были ли выполнены предшественники; •Предшественники выполнены. Если у этапа есть предшественник и между ними установлена связь типа окончание-начало, то задача отправляется после завершения работ по предшественнику. Если установлена связь типа начало-начало, задачи по этапу и предшественнику отправляются одновременно. Если у этапа нет предшественников, то задача отправляется при наступлении плановой даты; •Выполнены предшественники и наступила дата начала. Задача отправляется, если наступила плановая дата начала этапа и завершены работы по предшественникам с типом связи окончание-начало. Если установлена связь типа начало-начало, задачи по этапу и предшественнику отправляются одновременно. Если у этапа нет предшественников, то задача отправляется при наступлении плановой даты; •Выполнены предшественники или наступила дата начала. Задача отправляется, если наступила плановая дата начала этапа или выполнены предшественники. По умолчанию выбрано условие Выполнены предшественники или наступила дата начала. Задачи отправляются с помощью фонового процесса «Планирование проектов. Автоматическая отправка задач», который настраивает администратор системы. По умолчанию фоновый процесс запускается один раз в день. Совет. При выборе условия Предшественники выполнены или Выполнены предшественники или наступила дата начала рекомендуется настроить запуск фонового процесса два раза в день или чаще. Включить или отключить автоматический запуск задач по этапам также можно в окне плана проекта. Для этого на панели действий установите переключатель в нужное положение: |
Для контроля за ходом работ по плану можно использовать задания на приемку. Инициатор задачи по этапу получает задание на приемку, если установлен флажок Отправлять задания на приемку работ в рамках задач по этапам. Снимите флажок, если приемка работ не требуется. Подробнее см. в руководстве пользователя Directum RX, раздел «Приемка работ по задаче». |
Руководители, ответственные за этапы и другие сотрудники, которые работают с планом или заинтересованы в результатах проекта, могут узнавать о значимых событиях из уведомлений. Эти уведомления отображаются в выпадающем списке Оповещения и в папке потока «Команда и проекты». Например, уведомления могут приходить о назначении ответственным за этап или приближающемся сроке достижения вехи. Уведомления о событиях формируются на основе последней версии плана. При этом необходимо учитывать особенности: •если план связан с закрытым проектом, то независимо от настроек в плане проекта уведомления рассылаться не будут; •если план связан с проектом в состоянии Инициация, Планирование, Исполнение или Завершение, то уведомления будут рассылаться, если план проекта находится в состоянии Действующий. Иначе уведомления не отправляются; •если план не связан с проектом, то уведомления будут рассылаться, если план проекта находится в состоянии Действующий. Иначе уведомления не отправляются. Сотрудники могут получать уведомления в разное время: сразу после наступления события, в виде сводки за день или заранее. То, какие уведомления и как часто получает сотрудник, зависит от настроек уведомлений, заданных для его роли в проекте. Уведомления можно настроить для сотрудников с ролями:

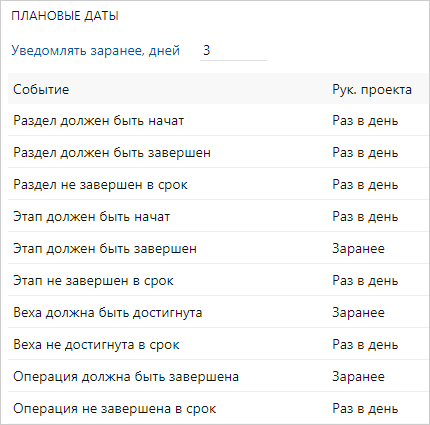

Настройки уведомлений в плане разделены на группы: •«Назначение ответственных». Уведомления о назначении ответственного за раздел, этап, веху и операцию; •«Плановые даты». Уведомления о приближающихся сроках начала и завершения элементов плана, а также о просроченных этапах, разделах, вехах и операциях; •«Прочие». Уведомления об изменении статуса этапов. Чтобы задать настройки уведомлений: 1.В колонках с ролью сотрудника на проекте выберите время отправки уведомления. Возможные значения: •Сразу – сотрудники получают уведомление сразу же после того, как событие произошло. Значение недоступно для событий из группы «Плановые даты»; •Раз в день – сотрудники получают информацию о событии в сводном уведомлении. Сводные уведомления содержат информацию обо всех событиях за предыдущий день, кроме тех, для которых настроены мгновенные уведомления. Если мгновенные уведомления о событиях не были прочитаны в течение дня, то они попадают в сводное уведомление, а в списке Оповещения помечаются как прочитанные. Сводные уведомления отправляются ежедневно фоновым процессом «Команда и проекты. Отправка сводных уведомлений». Время по умолчанию – 6:00 по часовому поясу сервера; •Заранее – сотрудники получают информацию в сводном уведомлении за несколько дней до наступления события. Укажите количество дней, за которое нужно уведомить о событии, в поле Уведомлять заранее, дней. По умолчанию уведомления приходят за 3 дня до события. Значение доступно для событий из группы «Плановые даты», за исключением уведомлений о нарушении сроков; •Никогда – сотрудники не получают уведомление о событии. 2.Сохраните изменения. Чтобы вернуться к стандартным настройкам, нажмите на ссылку Восстановить настройки по умолчанию. Пример. Отправка уведомлений руководителю по всем элементам плана Команда приступает к реализации ключевого проекта компании, и руководитель плана хочет лично контролировать статус по каждому разделу, этапу, операции и вехе. В этом случае в группе «Плановые даты» рекомендуется настроить отправку уведомлений следующим образом: Таким образом руководитель будет получать уведомления: •о плановой дате начала этапов и разделов, а также о нарушении сроков – в ежедневной сводке в день наступления события; •о плановой дате завершения этапов, разделов, вех и операций – в ежедневной сводке за 3 дня до наступления события. |
